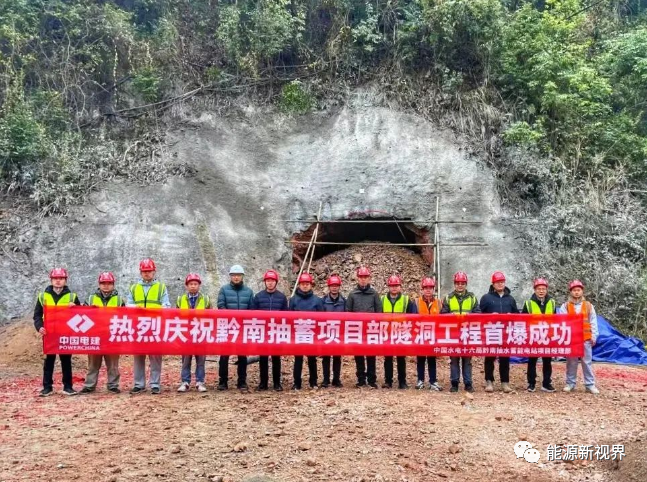

12月2日,乌江能源黔南抽水蓄能电站项目厂房自流排水洞、上下库连接交通5#隧道、导流泄放洞相继完成首次爆破,标志着项目筹建工程开工建设,为进厂交通隧道、导流泄放洞、上下库连接交通5#隧道、排导洞、坝后交通1#隧道等洞室爆破开挖、全面安全高效推进项目施工奠定基础。
为保障首次爆破施工安全顺利,黔南抽蓄公司提前谋划、周密部署,组织有关专家和施工单位、监理单位研究、审查隧洞开挖施工专项方案;施工单位按照专项方案认真组织安全技术交底,落实安全防护措施、部署爆破警戒等相关工作,并在爆破前进行演练。
爆破当天,该公司组织参建各方有关负责人到现场观摩,为后续爆破作业规范化开展进行了一次宝贵的现场示范。
黔南抽水蓄能电站位于黔南州贵定县和福泉市交界处,总投资约96.5亿元,总装机容量为1500MW,安装4台375MW可逆试水泵水轮发电机组,额定水头526m,是目前西南岩溶地区投资及装机规模最大、水头最高的已建及在建抽水蓄能电站,是构建以新能源为主体的新型电力系统的重要组成部分,是助推实现“碳达峰、碳中和”战略目标的有力举措。项目自可行性研究开始21个月即取得先行用地批复并开工,创造了贵州乃至西南地区的记录,在行业中也属难能可贵的成绩。计划首台机组发电工期约60个月,建设总工期约72个月。投入运行后将承担贵州电力系统调峰、填谷、储能、调频、调相、储能和紧急事故备用等任务,切实提高清洁能源消纳能力,实现多能互补能源结构,对保障贵州电网安全运行,为贵州高质量发展提供动力保障具有重要意义。
